Polonia solicita permiso para construir su primera central nuclear

Polskie Elektrownie Jądrowe ha presentado a la Agencia Nacional de Energía Atómica la solicitud para la construcción de la primera central nuclear del país, que contará con tres reactores AP1000 con una potencia total de 3750 MWe.

R
Redakcia
3 min de lectura
Compartir
Polonia solicita permiso para construir su primera central nuclear

Solicitud histórica presentada a la PAA

El 31 de marzo de 2026, la empresa Polskie Elektrownie Jądrowe (PEJ) presentó oficialmente al Presidente de la Agencia Nacional de Energía Atómica (PAA) la solicitud de permiso para la construcción de la primera central nuclear polaca. La documentación consta de más de 40.000 páginas y en su preparación han trabajado más de 200 especialistas en energía nuclear. Es importante destacar que la solicitud se presentó seis meses antes de la fecha prevista, lo que indica que el proyecto avanza más rápido de lo esperado.

Tres reactores en Pomerania

La central se construirá en la ubicación de Lubiatowo-Kopalino, en el municipio de Choczewo, en Pomerania. Constará de tres unidades de energía equipadas con reactores Westinghouse AP1000 con una potencia instalada total de 3750 MWe. El contratista general de la inversión es el consorcio estadounidense Westinghouse-Bechtel.

El reactor AP1000 es un diseño de tercera generación con sistemas de seguridad pasivos que funcionan sin necesidad de intervención del operador ni de alimentación externa. Esta tecnología ya se está implementando en Estados Unidos y China.

Calendario y financiación

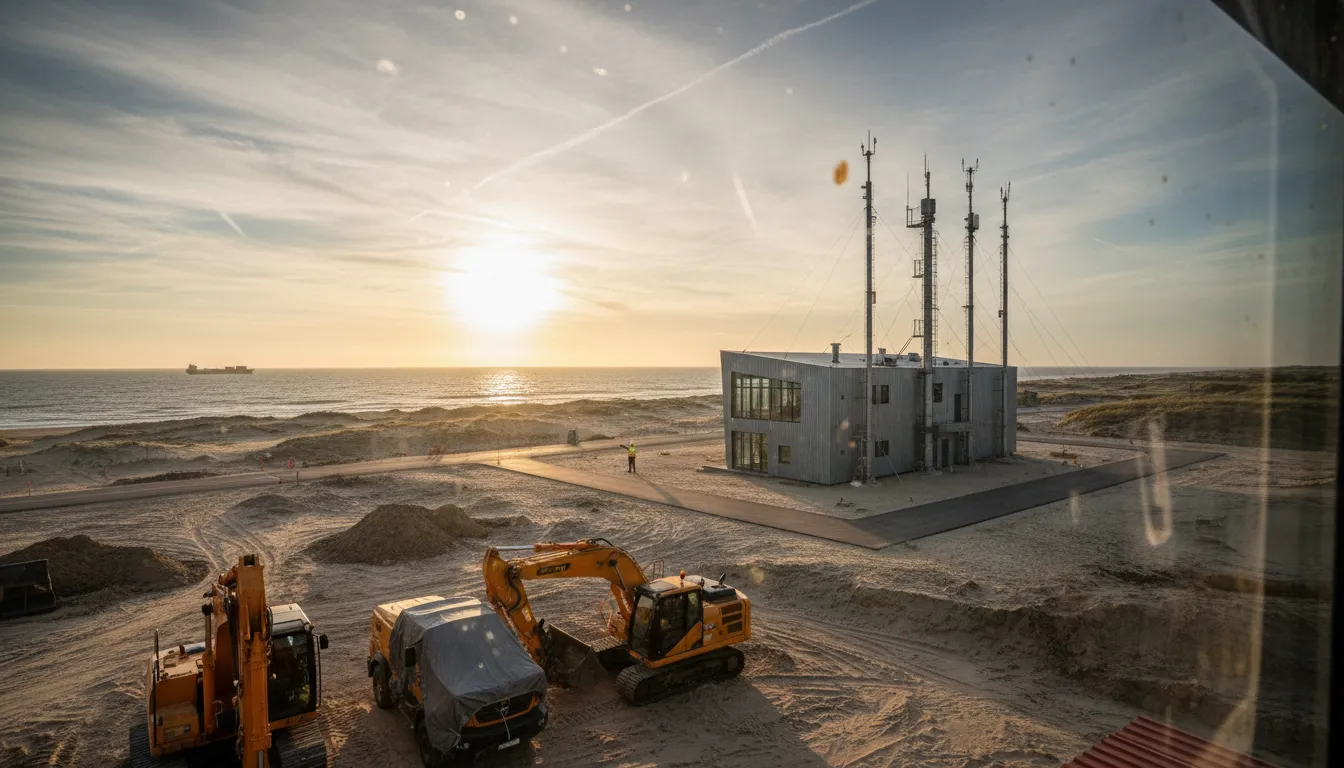

De acuerdo con la ley atómica, la PAA tiene 24 meses para emitir una decisión sobre la autorización. Paralelamente, PEJ planea presentar una solicitud de permiso de construcción al Voivoda de Pomerania en 2027. Los trabajos preparatorios en el sitio de construcción ya comenzaron en 2025.

El vertido del primer hormigón nuclear está previsto para finales de 2028. La construcción de cada reactor durará aproximadamente siete años, más un año de pruebas y puesta en marcha. Se espera que la primera unidad comience a operar comercialmente en 2036, la segunda en 2037 y la tercera en 2038.

La financiación del proyecto se basa en 60.000 millones de złotys (unos 14.000 millones de euros) procedentes de fondos estatales. El modelo financiero ha obtenido la aprobación de la Comisión Europea. Se espera que la firma del contrato EPC entre PEJ y el consorcio Westinghouse-Bechtel tenga lugar a mediados de 2026.

Un hito en la transición energética

El presidente de PEJ, Marek Woszczyk, calificó el día de la presentación de la solicitud como "uno de los días más importantes para la realización del proyecto". El ministro Wojciech Wrochna subrayó que la inversión "garantizará precios de la energía estables para las familias polacas durante décadas".

Polonia es uno de los últimos grandes países europeos sin energía nuclear y, al mismo tiempo, uno de los más dependientes del carbón. La construcción de una central nuclear es fundamental para la descarbonización del mix energético polaco y la reducción de la dependencia de las importaciones de combustibles fósiles.

El apoyo público a la energía nuclear es récord: según encuestas de finales de 2025, el 92% de los polacos apoya la energía nuclear y el 80% aceptaría una central en su vecindario. Es uno de los índices de aceptación más altos de Europa.

¿Qué sigue?

La decisión de la PAA abrirá el camino a las obras de construcción propiamente dichas. A Polonia aún le queda un largo camino por recorrer, pero la presentación de la solicitud de autorización -el primer paso de este tipo en la historia del país después de 1989- significa que el programa nuclear polaco ha dejado de ser un plan sobre el papel y se ha convertido en una inversión en infraestructuras real a escala generacional.
